Ukończono 22 procent prac przy budowie bloków 5 i 6 w Elektrowni Opole (zdjęcia)

Oprac. Edh
Ukończono 22 procent prac przy budowie bloków 5 i 6 w Elektrowni Opole (zdjęcia)- Prace przy budowie bloków nr 5 i 6 prowadzone są zgodnie z harmonogramem – podsumowuje dyrektor Pluciński.

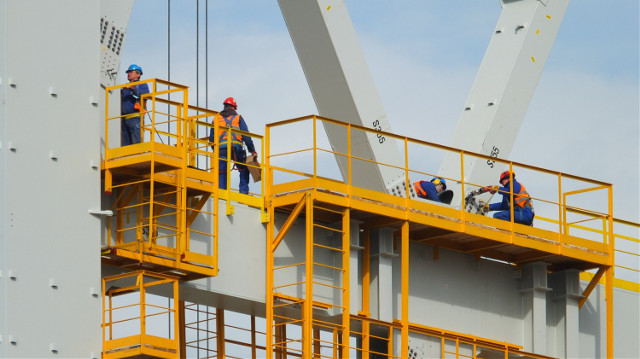

Ukończono 22 procent prac przy budowie bloków 5 i 6 w Elektrowni Opole (zdjęcia)- Prace przy budowie bloków nr 5 i 6 prowadzone są zgodnie z harmonogramem – podsumowuje dyrektor Pluciński. archiwum PGE
Zakończone zostały przygotowania organizacji prac przy fundamencie turbogeneratora maszynowni bloku nr 5. Pozwoliło to, zgodnie z planem, rozpocząć proces konstruowania żelbetowej płyty górnej turbogeneratora.

Fundament turbogeneratora będzie składał się z płyty górnej posadowionej na wibroizolacji i konstrukcji wsporczej, które zaprojektowane są w konstrukcji żelbetowej. - Płyta górna będzie składała się z rygli podłużnych i poprzecznych. Jej wymiary będą wynosiły odpowiednio - 60 m długości oraz 17,4 m szerokości w części turbinowej i 12,9 m szerokości w części generatorowej. Płyta będzie miała grubość w granicach od 3,5 do 4 m - informuje Tomasz Pluciński, zastępca dyrektora projektu budowy bloków nr 5 i 6 w PGE Górnictwo i Energetyka Konwencjonalna. - Płyta zostanie oparta na 58 wibroizolatorach, które umieszczone będą na głowicach 14 słupów na wysokości 12 m. Wibroizolatory są elastycznym elementem pośrednim pomiędzy urządzeniem a podłożem. Ich celem jest znaczne zmniejszenie sił dynamicznych przenoszonych na podłoże. – dodaje. Dzięki temu podczas eksploatacji turbogenerator nie będzie przenosił drgań na pozostałe elementy bloku.

Objętość mieszanki betonowej potrzebnej do zabetonowania płyty wyniesie 2 100 m3. Zakończenia prac przy fundamencie turbogeneratora bloku nr 5 planowane jest w połowie listopada 2015 roku.

Oprócz montażu obiektów maszynowni bloku nr 5 i 6 kontynuowane są także m.in. prace montażowe przy głównej konstrukcji stalowej kotła i kotłowni bloku nr 5 oraz chłodni kominowej nr 5. Główna konstrukcja stalowa kotła bloku nr 5 osiągnęła już wysokość 120 m, a wysokość chłodni kominowej bloku nr 5 zbliża do 115 m.

Mocno zaawansowane są również prace przy budowie placów węglowych oraz budynków przesypowych nawęglania zewnętrznego pod realizowane bloki energetyczne.

- Prace przy budowie bloków nr 5 i 6 prowadzone są zgodnie z harmonogramem – podsumowuje dyrektor Pluciński.

Budowa dwóch bloków o łącznej mocy 1800 MW realizowana jest przez PGE Górnictwo i Energetyka Konwencjonalna, spółkę z Grupy Kapitałowej PGE.

Na zlecenie PGE kontrakt wykonuje konsorcjum w składzie: Rafako, Mostostal Warszawa, Polimeks-Mostostal oraz Alstom Power, który jest generalnym projektantem, dostawcą kluczowych urządzeń oraz pełnomocnikiem konsorcjum.

Prace przebiegają zgodnie z harmonogramem, a poziom realizacji sięgnął już 22 proc.

Inwestycja ma się zakończyć w marcu 2019 r., wraz z przekazaniem do eksploatacji bloku nr 6. Wcześniej, w lipcu 2018 r., do eksploatacji zostanie przekazany blok nr 5. Z produkcją energii elektrycznej na poziomie do 12,5 TWh rocznie, nowe bloki będą w stanie zaspokoić zapotrzebowanie na energię ponad 4 mln gospodarstw domowych.

od 7 lat
Wideo

Pensja minimalna 2024

Dołącz do nas na Facebooku!

Publikujemy najciekawsze artykuły, wydarzenia i konkursy. Jesteśmy tam gdzie nasi czytelnicy!

Polub nas na Facebooku!

Kontakt z redakcją

Byłeś świadkiem ważnego zdarzenia? Widziałeś coś interesującego? Zrobiłeś ciekawe zdjęcie lub wideo?

Napisz do nas!

Polecane oferty

Wróć na nto.pl Nowa Trybuna Opolska
